Le Mans. Près de 5 M€ pour des ombrières photovoltaïques sur les parkings du MMArena... |
1

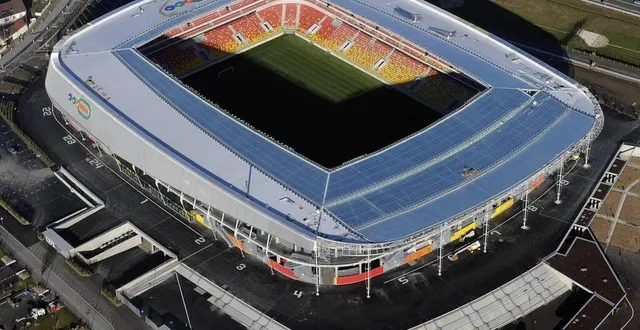

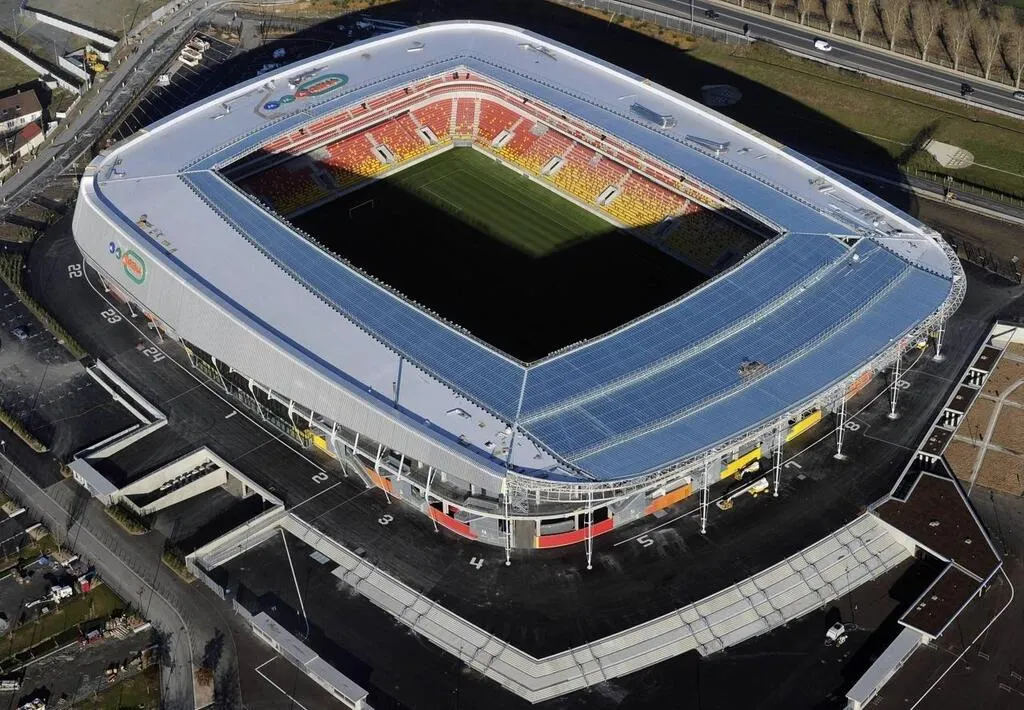

Une partie des parkings du grand stade sera recouverte d’ombrières. © archives Le Maine Libre – Denis LAMBERT
Une filiale du groupe EDF va installer des ombrières photovoltaïques sur plus de 17 000 m² près du grand stade manceau.
Le grand parking du stade MMArena sera recouvert en grande partie d’ombrières photovoltaïques, comme cela vient d’être fait au centre des expositions du Mans. Le Mans stadium (gestionnaire du stade) et la ville du Mans ont accepté la proposition de la société EDF ENR d’installer de telles structures sur une surface d’un peu plus de 17 000 m². Production estimée : 3 900 MgW/h, soit l’électricité annuelle nécessaire à 1 400 foyers (hors chauffage).
Cet investissement représente pour la SAS Photon technologies 5, filiale du groupe EDF (spécialisée dans la conception de générateurs photovoltaïques en toitures et en ombrières de parking), une somme de près de 5 M€.
Cet opérateur prendra également en charge (à hauteur maximale de 69 000 € HT) l’investissement jugé nécessaire dans des caméras de surveillance et de portiques d’accès au parking afin d’assurer la sécurité des lieux.
+ Football. Le Mans FC : la pelouse du Stade de France devrait être transférée au MMArena
Une convention d’occupation du domaine public d’une durée de 30 ans prendra effet à compter de la première injection d’électricité dans le réseau. Une durée qui va au-delà de la fin de la concession accordée à Le Mans stadium (2043), ce qui implique que la ville du Mans reprendra les engagements de Le Mans stadium à l’égard de Photon technologies 5 à l’issue du contrat de concession.
Il est à noter que la société devra s’acquitter d’une redevance de 3 540 € HT la première année. Un montant qui sera révisé les années suivantes en fonction de l’indice du coût des loyers des activités tertiaires.
Les travaux, eux, vont durer environ un an. Le chantier devrait débuter en novembre
a dévoilé ce jeudi 12 mai 2022 l’adjoint à l’urbanisme Christophe Counil (PS). Il y aura deux phases de pose. La première de décembre 2022 à mars 2023, la seconde d’avril à juillet 2023. La mise en service pourrait intervenir en septembre ou octobre 2023
.
